Dự án này ban đầu do Công ty TNHH Điện Mặt trời Trường Lộc - Bình Thuận triển khai, sau đó được điều chỉnh chuyển sang Công ty TNHH Lộc Phát Bình Thuận. UBND tỉnh đã chấp thuận chủ trương đầu tư tại Quyết định số 492/QĐ-UBND ngày 09/02/2018, sau đó điều chỉnh tại Quyết định số 1426/QĐ-UBND ngày 23/6/2020. Theo tiến độ cam kết, dự án phải được triển khai và đưa vào hoạt động từ quý III/2021.

Tuy nhiên, sau nhiều lần điều chỉnh và gia hạn, bao gồm cả Quyết định số 2060/QĐ-UBND ngày 03/10/2022 (gia hạn sử dụng đất thêm 24 tháng) và gần nhất là Quyết định số 601/QĐ-UBND ngày 31/3/2023, đến nay chủ đầu tư vẫn chưa triển khai xây dựng.
Việc chậm tiến độ và không sử dụng đất theo quy định đã vi phạm khoản 8 Điều 81 Luật Đất đai 2024. Theo đó, Nhà nước có quyền thu hồi đất mà không bồi thường về đất, tài sản gắn liền với đất và chi phí đầu tư còn lại.

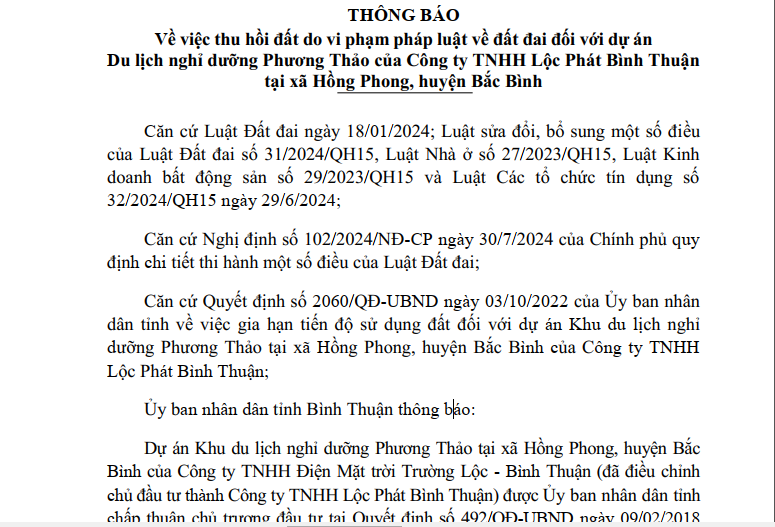

UBND tỉnh thông báo cho Công ty TNHH Lộc Phát Bình Thuận biết về việc sẽ thu hồi đất thuê tại dự án Phương Thảo, yêu cầu công ty phối hợp thực hiện các thủ tục thu hồi đất theo đúng quy định tại Điều 32 Nghị định số 102/2024/NĐ-CP. Trong vòng 45 ngày kể từ ngày thông báo, công ty có trách nhiệm xử lý tài sản trên đất theo quy định.

Toàn tỉnh Bình Thuận hiện có 1.630 dự án đầu tư ngoài ngân sách, với tổng vốn hơn 1,76 triệu tỷ đồng. Trong số này, 1.281 dự án (chiếm 78,28%) đã đi vào hoạt động. Có 54 dự án đang xây dựng (8,59%) và 295 dự án (13,13%) vẫn chưa triển khai hoặc chậm tiến độ.
Từ năm 2022 đến nay, Sở Tài chính (tiền thân là Sở Kế hoạch và Đầu tư) cùng các cơ quan liên quan đã kiểm tra 271 dự án, xử phạt hành chính 129 dự án với tổng số tiền trên 10,795 tỷ đồng. Bên cạnh đó, đã chấm dứt hoạt động 59 dự án, tạm dừng 4 dự án, hỗ trợ 36 dự án khôi phục hoạt động và ghi nhận 33 dự án đi vào vận hành.
